Знаете, что чаще всего становится причиной срыва сроков сдачи объекта? Не погода, не поставщики цемента и даже не рабочие, которые ушли в запой. Это ожидание. А точнее - технологические паузы, встроенные в саму суть строительства. Многие новички думают, что коробка дома ставится месяцами, а отделка - это просто «покрасить стены». На деле же картина совсем другая. Самый продолжительный этап зависит от типа дома, но если говорить о среднем частном доме из кирпича или газобетона, то пальму первенства уверенно держит цикл набора прочности конструкций и последующая сложная отделка.
Почему нельзя просто «построить быстро»?
Строительство - это не конструктор Lego. Здесь физика и химия диктуют свои правила. Вы не можете ускорить высыхание бетона или усадку деревянного сруба по щелчку пальцев. Если попытаться проигнорировать эти этапы, дом превратится в груду трещин через год.
Давайте разберем реальный таймлайн. Допустим, вы строите двухэтажный коттедж площадью 150 м². В голове многие представляют себе схему: фундамент (месяц), стены (два месяца), крыша (месяц), отделка (три месяца). Итого полгода-год. Звучит оптимистично, правда? А теперь посмотрим на реальность.
Фундамент: тишина перед бурей
Многие считают, что фундамент - это первый и самый ответственный этап, но он редко бывает самым долгим по активным работам. Забивка свай занимает дни. Ленточный фундамент монолитного типа возводится за 2-3 недели активной стройки.
Но вот где начинается засада. После заливки бетона нужно ждать. Бетон набирает 70% прочности за 28 суток при температуре +20°C. Зимой этот срок растягивается до 45-60 дней. Пока бетон твердеет, бригада может отдыхать или переключаться на другие объекты. Формально этап длится долго, но активных действий почти нет. Это «спящий» период.
Коробка дома: скорость против качества
Возведение стен и перекрытий - этап, который можно ускорить. Кирпичную кладку ведут темпы около 10-15 м³ в день на бригаду. Газобетон идет быстрее. Каркасник собирается за пару недель.
Однако здесь кроется вторая ловушка: усадка. Если вы строите из дерева или бруса, вам придется ждать от 6 месяцев до года, прежде чем ставить окна и двери. Стены должны «сесть». Пытаться обшить фасад или делать внутреннюю отделку сразу после сборки сруба - значит гарантировать перекос оконных рам и отслоение штукатурки. Для кирпичных и блочных домов усадка минимальна, поэтому этот этап проходит быстрее, но только если вы используете сухие материалы.
Инженерные сети: скрытый хронофаг
Пока вы радуетесь готовым стенам, начинается этап, который часто недооценивают по времени. Прокладка коммуникаций: электрика, водоснабжение, отопление, вентиляция.
- Электрика: штробление стен под проводку в кирпичном доме может занять неделю чистой пыли и шума. Затем еще неделя на монтаж щитков и разводку.
- Отопление: монтаж котельной, радиаторов и теплых полов. Теплые полы требуют стяжки, которая снова сохнет минимум 2-3 недели.
- Водоснабжение и канализация: прокладка труб внутри дома и подключение к внешним сетям. Здесь все зависит от доступности ресурсов. Если магистральный газ еще не подведен, этап может затянуться на месяцы бюрократии и согласований.
Часто именно на стыке «стены готовы, но коммуникации не подключены» происходит простой. Заказчик ждет разрешения на врезку в газопровод, пока дом стоит пустой.
Отделочные работы: бездонная бочка времени
И вот мы подошли к главному виновнику длительных строек. По статистике строительных компаний, отделочные работы занимают от 40% до 60% всего времени строительства и до 70% бюджета.
Почему так долго?

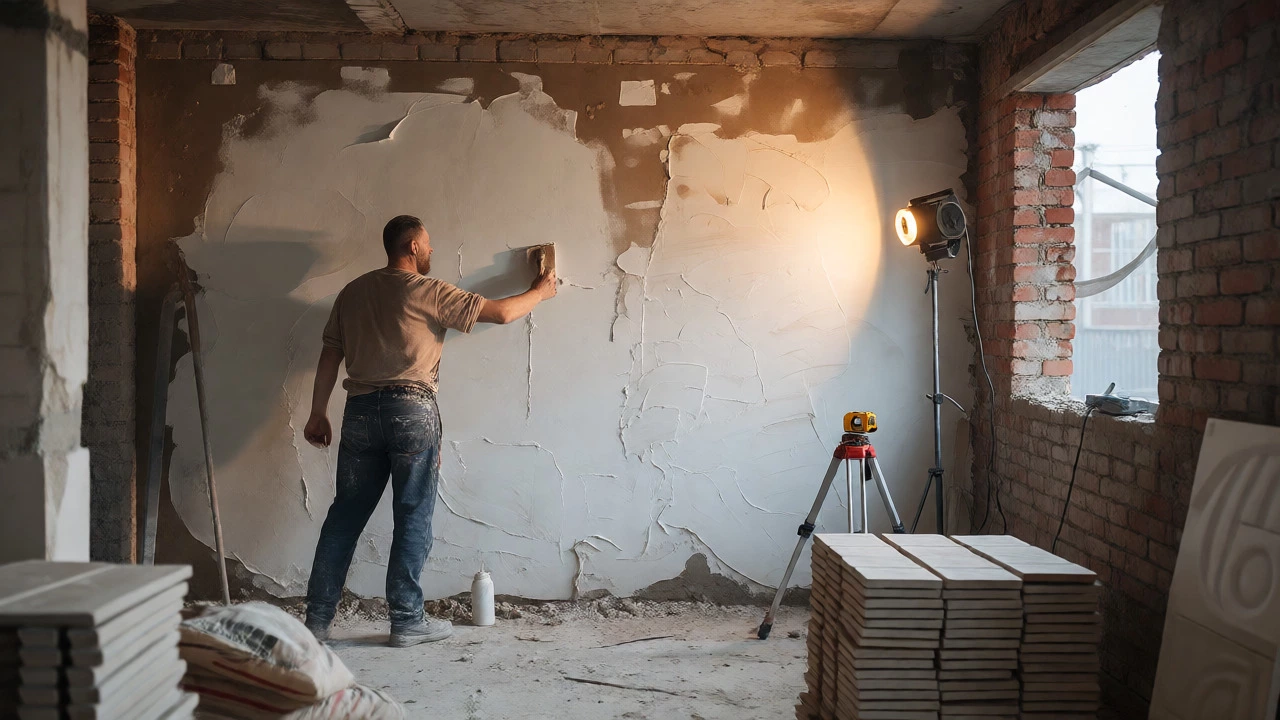

- Мокрые процессы. Штукатурка, шпаклевка, стяжка пола, укладка плитки. Каждый слой должен высохнуть. Нанести второй слой на сырой первый - ошибка. Сроки сушки зависят от влажности и температуры в помещении. Осенью в Новосибирске без отопления стены могут сохнуть вдвое дольше.
- Подгонка материалов. Ни одна плитка не ложится идеально сама по себе. Резка, подбор рисунка, затирка швов - это ювелирная работа, требующая времени.
- Двери и окна. Изготовление качественных стеклопакетов и межкомнатных дверей под заказ занимает от 3 до 8 недель. Вы не можете начать чистовую отделку вокруг них, пока их нет.
- Логистика и выбор. Заказчик постоянно меняет решения: «А давайте вместо ламината положим паркет», «А давайте сменим цвет фасада». Каждое изменение требует остановки работ, возврата денег за старые материалы и ожидания новых поставок.
Если коробка дома - это скелет, который растет предсказуемо, то отделка - это одевание этого скелета. Одежду можно менять бесконечно.
Таблица сравнения этапов по времени
| Этап | Активные работы | Технологическое ожидание | Риски задержек |
|---|---|---|---|
| Фундамент | 2-4 недели | 4-8 недель (набор прочности) | Низкие (зависят от погоды) |
| Коробка (без усадки) | 2-3 месяца | Минимальное | Средние (качество кладки) |
| Кровля | 3-5 недель | Минимальное | Высокие (дожди мешают монтажу) |
| Коммуникации | 1-2 месяца | Неделя на опрессовку | Высокие (бюрократия, ресурсы) |
| Черновая отделка | 2-3 месяца | Месяцы (сушка стяжек и штукатурки) | Очень высокие (влажность, температура) |
| Чистовая отделка | 3-6 месяцев | Нет | Максимальные (выбор материалов, логистика) |
Как сократить сроки без потери качества?
Можно ли построить дом за три месяца? Да, если это каркасник на винтовых сваях с заводской готовностью элементов. Но для каменного дома реалистичный срок - один строительный сезон (апрель-октябрь) плюс зимовка для усадки и внутренней отделки.
Вот несколько советов, которые помогут не утонуть в сроках:
- Закупайте материалы заранее. Окна, двери, плитку и сантехнику выбирайте на этапе проекта. Не ждите, пока стены будут готовы.
- Прогревайте помещение зимой. Если работы идут в холодное время года, используйте тепловые пушки и завешивайте окна пленкой. Без этого мокрая отделка зимой невозможна.
- Разделяйте черновую и чистовую отделку. Дайте дому «отдохнуть» после мокрых процессов. Влажность должна упасть ниже 6%, иначе финишные покрытия вздуются.
- Контролируйте подрядчиков ежедневно. Самая большая потеря времени - это переделывание брака. Лучше потратить час на проверку уровня каждый вечер, чем неделю на демонтаж кривой плитки.
Что влияет на сроки больше всего?
В Новосибирске климат играет ключевую роль. Строительный сезон короткий. Попытка залить фундамент в ноябре или сделать стяжку в декабре без серьезного обогрева приведет к катастрофе. Поэтому планирование должно быть жестким: все наружные работы - летом, внутренние - осенью и зимой с использованием тепловых контуров.
Также помните про человеческий фактор. Опытная бригада делает работу в два раза быстрее неопытной, но стоит дороже. Экономия на рабочих часто оборачивается удвоением сроков и троекратными расходами на исправление ошибок.
Почему отделка занимает столько времени?
Отделка включает множество мокрых процессов (штукатурка, стяжка, шпатлевка), каждый из которых требует времени на высыхание. Кроме того, установка окон, дверей и мебели часто зависит от внешних поставщиков, сроки которых трудно контролировать. Любая ошибка в подготовке поверхности ведет к переделкам, что дополнительно увеличивает время.
Можно ли строить дом круглый год?
Да, но с ограничениями. Зимой можно вести фундаментные работы (если грунт не промерз сильно) и возводить коробку с применением противоморозных добавок. Однако внутренние отделочные работы возможны только при наличии временного отопления и закрытого теплового контура. Без обогрева качество отделки будет низким.
Какой тип дома строится быстрее всего?
Каркасные дома и дома из SIP-панелей возводятся быстрее всего - коробка готова за 2-4 недели. Они не дают значительной усадки, поэтому к отделке можно приступать сразу. Каменные дома (кирпич, блоки) требуют больше времени на кладку и набор прочности фундамента.
Как влияет погода на сроки строительства?
Дождь мешает кровельным работам и земляным работам. Мороз останавливает бетонные работы без специального оборудования. Жара ускоряет испарение влаги из бетона, что может привести к трещинам, если не обеспечить правильный уход. Идеальная погода для большинства этапов - плюсовая температура без осадков.
Стоит ли нанимать прораба для контроля сроков?
Да, если вы не разбираетесь в технологиях строительства. Прораб координирует действия разных бригад (земляные работы, кладка, кровельщики, электрики), следит за соблюдением графиков закупки материалов и контролирует качество. Это значительно снижает риск простоев из-за организационных ошибок.
