Вы стоите на стройплощадке, миксер с бетоном опаздывает, а арматура уже ждет. Или у вас просто нет бюджета на полную закупку смеси сразу. Возникает логичный вопрос: можно ли заливать фундамент не за один раз? Короткий ответ - да, но только если вы точно знаете, как это делать, чтобы дом не треснул через пять лет.
В строительной практике это называется «поэтапная» или «частичная» заливка. Это не просто удобство для кошелька, а сложная технологическая операция. Если нарушить правила соединения слоев, вы получите не единое целое, а набор отдельных плит, которые начнут работать каждая по-своему при нагрузке от стен.
Почему монолитность так важна?
Давайте честно: бетон - материал капризный. Он твердеет, уменьшается в объеме (усадка) и боится перепадов температур. Когда мы заливаем фундамент одним слоем, весь массив схватывается одновременно. Напряжения распределяются равномерно.

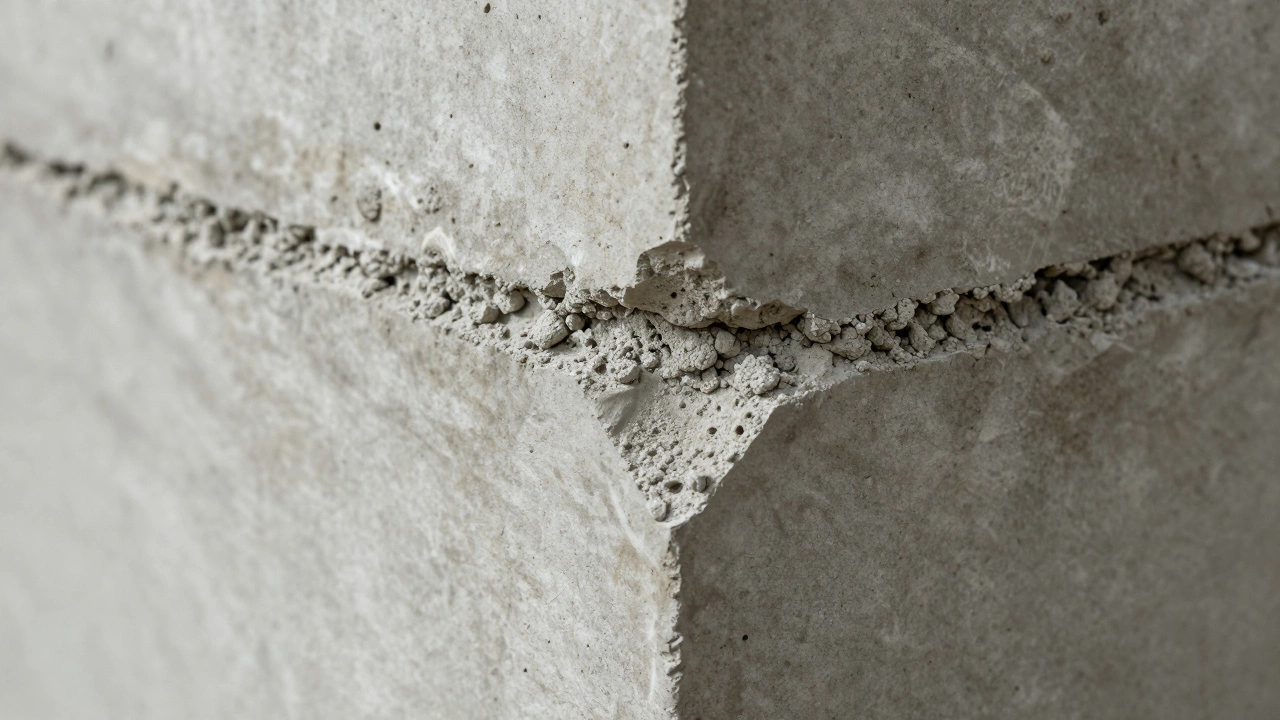

Если же вы льете частями, возникает главная проблема - холодный шов. Это граница между свежим бетоном и тем, который уже начал твердеть. По сути, это слабое место конструкции. Если старый слой успел набрать прочность, новый бетон может просто не сцепиться с ним надежно. В итоге под давлением грунта или веса дома фундамент может пойти трещинами именно по этой линии.
Кроме того, есть риск неравномерной усадки. Первый слой может осесть больше, чем второй, если условия высыхания (температура, влажность) немного отличались. Для дома это чревато перекосами оконных проемов и трещинами в стенах.
Когда частичная заливка допустима?
Не стоит превращать стройку в квест ради экономии времени. Частичную заливку применяют в трех основных случаях:
- Большой объем работ. Если вам нужно залить более 10-15 кубометров бетона, а бетономешалка одна или миксеры приходят редко, физически невозможно сделать это за день без остановки.
- Сложная форма фундамента. Например, лента с большим количеством поворотов или углублений, где бетонирование идет зонами.
- Технические причины. Поломка оборудования, отсутствие смеси, форс-мажорные погодные условия (дождь, резкое похолодание).
Для небольших частных домов с простым фундаментом (например, лента 40x40 см) лучше постараться организовать поставку всего объема сразу. Риск ошибок перевешивает удобство.
Как правильно делать стыки: технология холодного шва
Если решение принято, нужно действовать строго по алгоритму. Случайная остановка посреди работы недопустима. Вы должны заранее спланировать места будущих стыков.
Правило №1: Вертикальные швы запрещены. Никогда не делайте горизонтальный разрыв посередине ленты или плиты. Бетон должен ложиться слоями сверху вниз или зонами слева направо, но стык всегда должен быть вертикальным относительно оси фундамента. То есть, вы бетонируете одну секцию полностью по высоте, затем вторую.
Правило №2: Подготовка поверхности. Перед заливкой новой части старый бетон нужно подготовить:
- Шероховатость. Гладкая поверхность не держит новый раствор. Ее нужно сбрызнуть водой и промыть песком или специальным инструментом, чтобы создать рельеф.
- Грунтовка. Нанесите цементное молоко (раствор цемента и воды без песка) или специальный адгезионный грунт. Это поможет новому слою «прилипнуть» к старому.
- Устранение пыли. Пылесосите или продувайте поверхность. Пыль - враг сцепления.

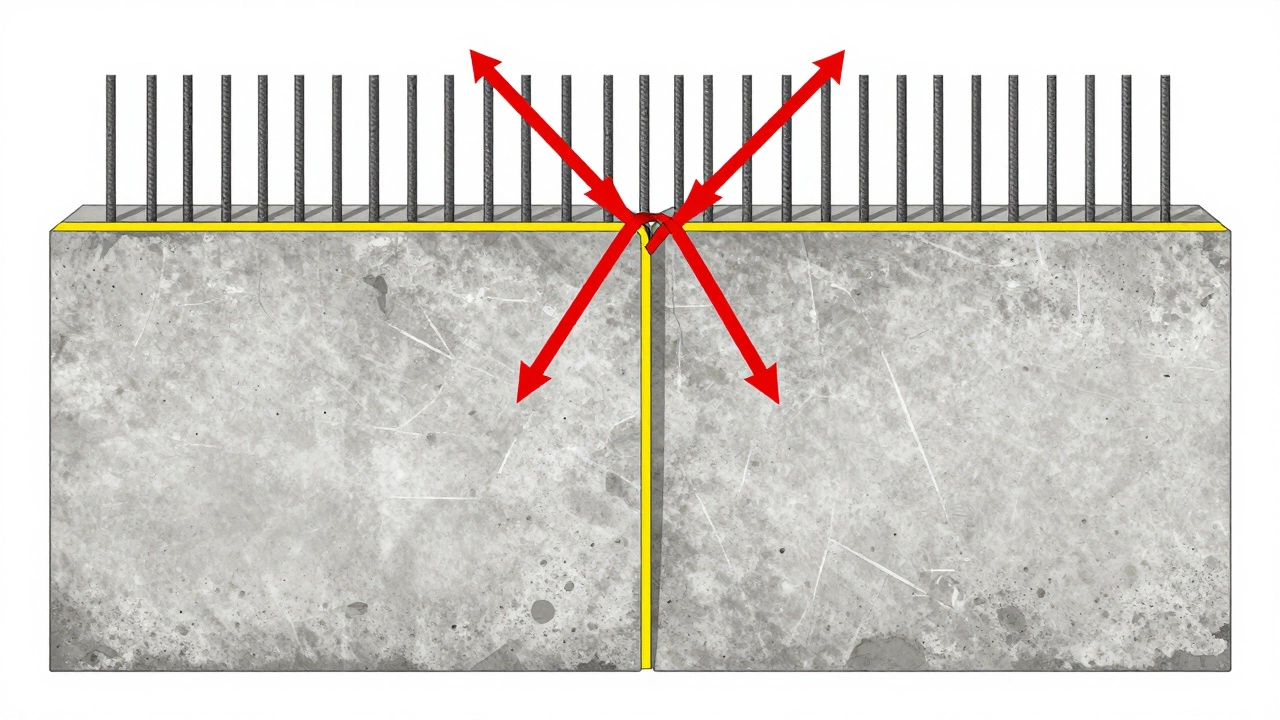

Правило №3: Армирование стыка. В месте будущего шва арматурный каркас должен быть усилен. Часто добавляют дополнительные хомуты или связи, чтобы связать две зоны механически.
Временные рамки: сколько ждать между слоями?
Это самый тонкий момент. Здесь есть два подхода, и выбор зависит от типа бетона и температуры воздуха.
Вариант А: Перерыв до набора прочности (Холодный шов) Если вы планируете остановить работу на несколько дней, подождите, пока первый слой наберет минимум 70% своей проектной прочности. Обычно это занимает 7-14 дней при температуре +20°C. В Новосибирске в мае это может занять около 10 дней. После этого вы готовите поверхность, как описано выше, и льете следующий участок.
Вариант Б: Небольшой перерыв (Теплый шов) Если перерыв составляет менее 4-6 часов (время, когда бетон еще не потерял подвижность), можно продолжать работу без специальной подготовки шва. Просто продолжайте вибрировать и уплотнять смесь, захватывая край предыдущего слоя.
| Параметр | Монолитная заливка (за 1 раз) | Поэтапная заливка (холодный шов) |
|---|---|---|
| Надежность | Максимальная | Высокая (при правильной подготовке) |
| Стоимость работ | Ниже (меньше операций) | Выше (нужна подготовка швов) |
| Сроки строительства | Быстрее (1 день) | Дольше (недели на каждый этап) |
| Риск трещин | Минимальный | Средний (зависит от качества шва) |
| Логистика | Сложная (нужно много бетона сразу) | Проще (можно заказывать меньше) |
Ошибки, которые убивают фундамент
Я видел много примеров, когда люди экономили на этапе подготовки шва. Вот чего делать нельзя категорически:
- Заливать сухой бетон. Если первый слой высох и стал пыльным, а вы просто полили его водой перед вторым слоем - сцепление будет нулевым. Нужен цементный laitance (молоко).
- Игнорировать температуру. В Новосибирске май может быть теплым днем и холодным ночью. Если разница температур между первым и вторым слоем большая, напряжения будут огромными. Следите за прогнозом погоды.
- Делать горизонтальные разрезы. Ни в коем случае не заливайте половину высоты фундамента, сушите неделю, а потом доливаете верх. Это прямой путь к разрушению ленты под весом стен.
- Экономить на вибраторе. При частичной заливке особенно важно плотно утрамбовать бетон вокруг старого шва, чтобы не осталось пустот.
Альтернативы: если бетон все-таки не привезли вовремя
Что делать, если миксер сломался, а опалубка уже собрана? Есть варианты, кроме простоя:
1. Использование фибры. Добавьте в бетон базальтовую или стеклянную фибру. Она работает как микроармирование, снижая риск образования микротрещин в зоне шва. Это не панацея, но хороший страховочный механизм.
2. Гидроизоляция шва. Если вы делаете перерыв более суток, обязательно обработайте стык гидроизоляционной мастикой после набора прочности первого слоя. Это защитит стык от влаги, которая является главным врагом бетона в первые месяцы жизни.
3. Разбивка на независимые участки. Для некоторых типов фундаментов (например, свайно-винтовых или столбчатых) понятие «монолитного шва» вообще не существует. Каждый элемент работает отдельно. Если вы выбираете тип фундамента, рассмотрите эти варианты, если логистика бетона вызывает сомнения.
Чек-лист перед началом частичной заливки
Прежде чем дать команду рабочим или самому взяться за лопату, проверьте этот список:
- [ ] Определены четкие границы будущих швов (чертеж).
- [ ] Закуплено достаточно цемента для приготовления цементного молока.
- [ ] Подготовлены инструменты для шероховатости (шпатели, щетки).
- [ ] Проверена погода: нет угрозы заморозков или ливней в ближайшие 3 дня.
- [ ] Арматурный каркас усилен в местах соединений.
- [ ] Есть доступ к электрическому вибратору.
Заключение
Заливать фундамент частями можно, но это требует дисциплины и соблюдения технологий. Холодный шов - это не дефект, если он сделан правильно. Главное - помнить, что бетон любит единство. Чем меньше разрывов во времени и пространстве, тем надежнее будет основание вашего дома. Если сомневаетесь в своих силах или условиях площадки, лучше потратиться на доставку большего объема бетона сразу, чем рисковать целостностью здания.
Сколько дней можно ждать между заливками фундамента?
Если вы используете технологию «холодного шва», перерыв должен составлять от 7 до 14 дней (при температуре +20°C), чтобы первый слой набрал достаточную прочность. Если перерыв менее 4-6 часов, бетон еще пластичен, и специальная подготовка шва не требуется.
Можно ли заливать фундамент разными марками бетона?
Категорически не рекомендуется. Разные марки бетона имеют разные коэффициенты усадки и прочности. Это приведет к внутренним напряжениям и трещинам в местах соединения. Используйте одну и ту же смесь (например, М300) для всего объема.
Как определить, что бетон готов к следующему слою?
Визуально бетон должен быть сухим, твердым и не оставлять следов от нажатия пальцем. Однако лучше ориентироваться на время. При стандартных условиях (+20°C) это примерно 7 дней для набора 70% прочности. В холодную погоду срок увеличивается в 1.5-2 раза.
Нужно ли армировать холодный шов дополнительно?
Да, желательно. В зоне стыка рекомендуется добавить дополнительные хомуты или связи арматуры с шагом 10-15 см, чтобы механически скрепить две части фундамента и компенсировать возможное ослабление сцепления.
Что такое цементное молоко и зачем оно нужно?
Цементное молоко - это жидкий раствор из цемента и воды (без песка). Его наносят на старый бетон перед заливкой нового слоя. Оно заполняет поры старого бетона и создает идеальную адгезию (сцепление) между двумя слоями, предотвращая образование пустот и трещин.
